    萬科深圳萬村改造泊寓項目

    萬科深圳萬村改造泊寓項目

    “深圳萬村改造計劃”是萬科響應政府號召推出的長租型泊寓項目,將分布分散、風格凌亂的漁村自建房改造為整齊劃一的精品租賃公寓,是深圳政府名片工程,總體改造房屋約8萬套。

    “深圳萬村改造計劃”是萬科響應政府號召推出的長租型泊寓項目,將分布分散、風格凌亂的漁村自建房改造為整齊劃一的精品租賃公寓,是深圳政府名片工程,總體改造房屋約8萬套。

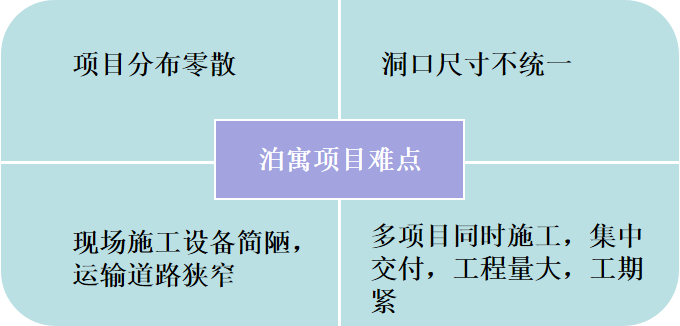

    改造各項目分布分散,覆蓋深圳全區域,涉及200多個項目,1200多棟樓,單棟入戶門產品需求數量6-200樘不等,分布極不均勻。

    因改造項目的復雜性,前期建設進度緩慢,2018年4月至11月,僅完成入戶門交付6073樘,2018年12月待交付約16000樘,2019年待交付約39000樘,交付壓力空前,幾乎不可完成。經反復與萬科研討磋商,和樂門業成立萬村項目運營調度指揮中心,結合和樂門業綜合運營優勢,全面打通原材料供應鏈、生產、物流運輸、現場施工全鏈條,形成最高優先級全鏈條響應方案。

    1、產品標準化 + 工作面標準化

    在萬科精細化管理優勢的基礎上,協同萬科對萬村入戶門產品、施工工作面進行標準化,細化詳細進度計劃節點,為全鏈條響應方案奠定條件。

    2、智能運營管理系統一站式排單

    通過和樂智能運營管理系統,導入萬村項目排產計劃,實現訂單預制、原材料采購備庫、排產計劃和物流計劃系統自動精準分解,系統實現循環備料、循環排產、循環物流的高效運營閉環。

    3、智能制造專線7天產品加工周期

    充分發揮和樂門業智能制造優勢,專線生產,智能系統循環排單,實現專線7天極限產品加工周期

    4三段物流運輸高效協同

    各改造項目現場施工設備條件簡陋,運輸道路狹窄,現場搬運垂直運輸不暢,傳統運輸模式受限。經公司物流平臺反復論證,設立深圳泊寓總庫,派駐專業物流團隊,確定了“整車運輸至深圳總庫-小車分流運輸至項目-專業搬運團隊分發搬運上樓”的三段運輸模式,通過智能物流系統高效協同,實現物流運輸的無縫高效響應。先后投入整車162車次、小車分流運輸938車次、物流搬運人員58人。

    5、施工資源劃片網格化管理

    精準設計施工工序流轉鏈條,將施工資源劃片進行網格化管理,垂直工序鏈條無縫銜接,責任到人,日卡日報、日盤日糾,高效完成多項目同時施工多工序交叉并進,保障項目現場施工進度。

    6、調度指揮中心智能高效跨區調度

    依賴和樂門業數據決策系統,精準計算每一環節應投入人員和跨區域可調度資源,調度指揮中心階段性跨區調度186人投入萬村項目運營,先后投入商務團隊12人、項目管理團隊28人、現場自有安裝施工隊伍326人及機動輔助安裝隊伍,單次同時施工人數最高達到392人

    2018年12月,實現單月最高交付量16620樘;2019年,按計劃完成交付39605樘,100%交付合格,超額完成交付任務,得到了萬科的高度認可,被萬科授予“萬村改造項目優秀供應商”榮譽稱號。

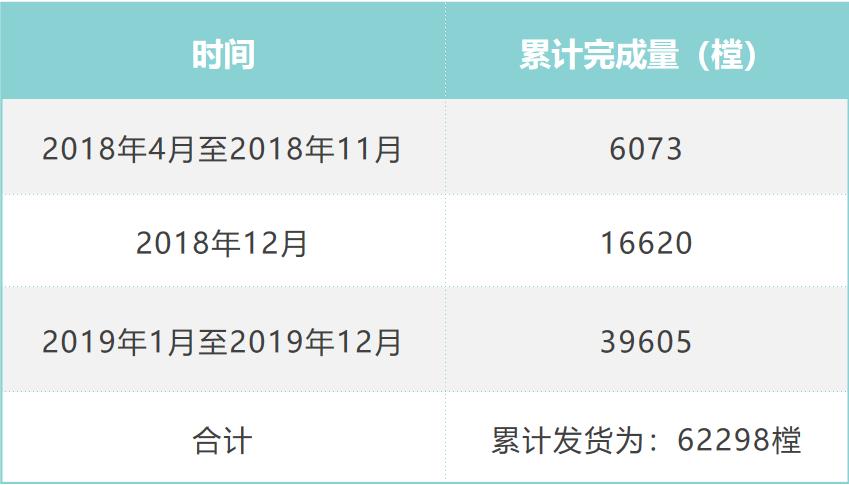

    深圳泊寓項目進度回顧
